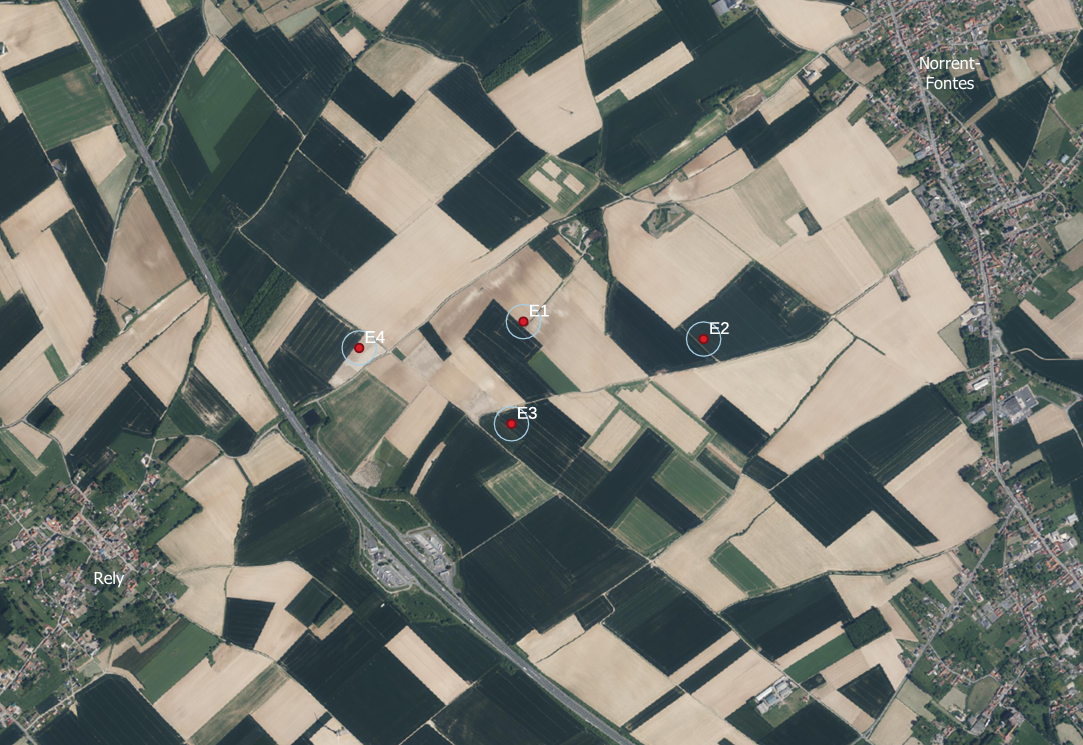

Depuis quelques semaines, les travaux sont en cours au niveau de notre chantier à Rely / Norrent-Fontes. Ce projet consiste en la construction de 4 éoliennes situées le long de l'autoroute A26.
Les premiers travaux de terrassement ont commencé il y a deux semaines afin d'aménager les futurs plateformes et accès. S'en suivront la construction des fondations à partir de début juillet. L’érection des éoliennes est prévue pour l'automne 2025, pour un début de production fin 2025.
La pose des réseaux électriques entre éoliennes débutera la semaine du 09/06.
Les éoliennes construites sont de modèle Siemens Gamesa SG3.X-132. Elles auront une hauteur totale de 165 m et une puissance nominale de 3 MW.
